    挤塑板外墙体内保温系统

      具体作法为:





      一、材料
      1、XPS聚苯板:25厚600mmX1200mm  应符合GB/T 10801.2-2002《绝热用挤塑聚苯乙烯泡沫塑料》的规定
      2、胶粘剂.抗裂砂浆:采用单组份,各项性能指标符合现行规范标准要求。
      3、塑料膨胀钉:采用超韧聚酰胺塑料制作,带大直径铆头、用于空心砖墙上时尾部应设有回拧机构。
      4、耐碱玻纤网格布主要技术性能指标 见表5

      项    目
      单位 指标
      网孔密度(经纬向)
      孔数/100mm
      25
      单位面积质量
      g/m2
      ≥160
      拉伸破坏力(经纬向)
      N/50mm
      ≥1000
      28d而碱抗拉强度保持率(经纬向)
      %
      ≥80
      涂塑量
      g/m2
      ≥20


      二、施工工艺流程
      基层墙面清理(界面处理) ——  配制粘结剂—— 粘贴边缘板翻包布 —— 粘贴挤塑板 ——  安装固定膨胀钉 —— 配制打底抗裂砂浆 —— 粘贴纤维网格布 ——  抹抗裂砂浆。

      三、作业条件
      1. 墙体找平层已完成,基层垂直、平整应满足规范要求达4mm以内;贴体表面强度应满足设计要求。
      2.基层表面应将表面浮灰、油污等清理干净。
      3.外墙面上的门窗框、设备穿墙管道,外墙内侧墙面管线、槽盒等应提前安装完毕,并预备出保温层的厚度。
      4.施工机具、运输设备应备齐,并运行正常。

      四、施工方法
      (一)、施工前准备工作
      1、做保温前,对墙面应清理干净,无油污、浮尘、污垢、风化物、涂料、防水剂、泥土等防碍粘结的污物,无裂纹、整体坚实,以确保保温的质量。
      2、门、窗框四周应用保温砂浆分层塞密实。
      3、施工机具:强制式砂浆搅拌机、水平运输手推车、手提式搅拌器、水桶、剪刀、滚刷、铁锹、手锤等。
           常用的检测工具:靠尺、托线板、角尺、探针、钢尺等。
      (二)、挂基准线
      在建筑墙体阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制聚苯板垂直度和平整度。
      (三)配制粘贴砂浆、粘贴翻包网格布
      先将适量水倒进桶内,加入粘结剂干粉搅拌,搅拌必须使用专用的电动搅拌设备;待干粉加入完毕搅拌均匀成糊状,静置1分钟后再搅拌即可使用,配制好的粘结浆应在规定时间内用完。
      凡在粘贴的聚苯板侧边外露处(如伸缩缝、沉降缝、温度缝等缝线两侧、保温端头、门窗口等处),都应做网格布翻包处理,翻包网格布总宽度为200mm+聚苯板厚度。
      (四)粘贴聚苯板
      1、首先对墙面进行排版,按照XPS挤塑板尺寸及工艺要求准确地确定贴板位置。聚苯板的标准尺寸为600mm×1200mm,非标准尺寸可在现场裁切,但必须注意切口与板面垂直。
      2、贴板时应从上往下,从左到右的顺序进行,板材必须横向粘贴,相邻两板竖向错缝,错缝缝距应为板长的1/2,最小不小于200毫米。

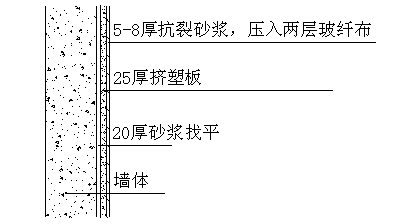

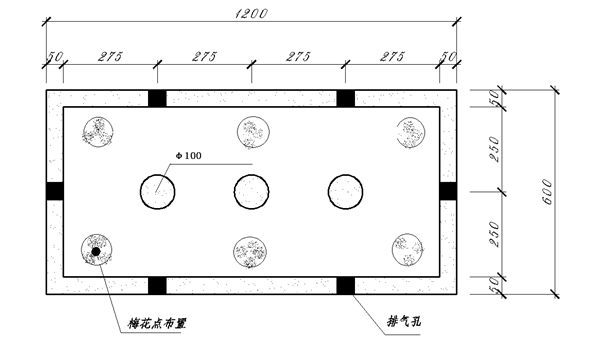

      3、粘结按框点法粘结,打灰厚度以7-10mm厚为宜,详图一所示,挤塑板粘贴面应表面打毛,再抹粘贴剂,粘贴时用工具向墙上挤压使粘贴剂由10厚压至3厚左右,保证粘贴料分布均匀,实际粘贴面积不得小于板面的40%。

      4、粘贴板材时应随时用2m靠尺和托线板检查平整度和垂直度。粘板时注意清除板边溢出的胶粘砂浆,使板与板之间无“碰头灰”,板缝拼严,缝宽超出2mm时用相应厚度的聚苯板片填塞,拼缝高差不大于1.5mm,否则用砂纸或专用角磨机打磨平整。
      5、对门窗洞口边角位置,应用整幅板套割粘贴边缘顺直、平整,决不许用碎板样拼贴。
      6、在阴阳角处粘贴,应咬茬互锁。
      (五)安紧固膨胀钉

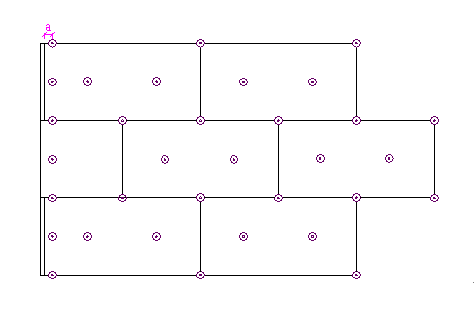

      保温板粘贴完毕,24小时后方可进行锚固件的安装。安装时在每块保温板的四周接缝及板中间,用电锤打孔。根据国家相关保温系统技术规程,锚栓采用Φ8胀管,钻孔深度为120mm(含保温层厚度),锚固深度为基层内约50mm以上。锚固件的数量应根据楼层高低及基层墙体的性质决定,在阳角及窗洞周围,锚固件的数量应适当增加,锚固件的位置距窗洞口边缘,混凝土基层不小于50mm,砌块基层不小于100mm。对于保温板面积大于0.1m2的板块,中间须加锚固件固定,面积小于0.1m2的板块,如位于基层边缘时也须加锚固件固定。锚固件的头部要略低于保温板,并及时用抹面聚合物胶浆抹平,以防止雨水渗入
      1)固定件个数
      a) 1~8层:每平方米锚固件数量不少于6只



      b) 8~18层:每平方米锚固件数量不少于8只

      说明:该锚固件可以根据招标方的具体要求做适当增减。



      固定件安装是对XPS粘贴加固质量,安全上的一个重要保证措施,要求操作中螺钉必须用电动或手动螺丝刀旋入,决不可用锤直接敲平。



      (六)抗裂砂浆层施工
      抗裂砂浆干粉料:水按2.5:1(重量比)用砂浆搅拌机或手提搅拌器搅拌,先在容器中按比例加入清水,然后慢慢倒入抗裂砂浆干粉,同时用电动搅拌器搅拌至均匀膏状好可使用,抗裂砂浆一次配好后,使用过程中不得任意加水,应在1.5h内用完。
      抗裂砂浆第一遍抹厚为1-2mm,然后竖向把网格布压入砂浆内,再从中间向四周抹压,搭接横向不小于8cm,纵向不小于10cm,严禁干搭,应平整无褶皱,饱满度达到100%。
      第二遍抗裂砂浆抹平压实,网格布呈暗格为佳,再压入第二层网格布,最后抹面层抗裂砂浆,总厚度5-8mm,面层应收光压实。
      有网格布加强层的部位应先施工加强层后再施工标准层网格布。
      再门窗洞口四角加贴一道增强耐碱网格布的200×300㎜,并沿水平方向边抹边贴大网布,并将网布压入砂浆内。
      网布粘贴搭接横向为100㎜,竖向为80㎜,在阴角部位应转100㎜,阳角应转过200㎜。
      五、施工注意事项
      1、操作地点环境最低温度不低于5度,风力不大于6级。
      2、施工完毕后应注意成品保护,墙面避免磕碰及水冲浸泡,并保持室内通风干燥,冬季施工注意防冻。每次施工完毕后,要及时清洗施工工具和搅拌器材,以免影响下次使用。

      六、成品保护
      1、施工完的墙面、滴水槽、门窗口等处的残存砂浆应及时清理干净。
      2、升降吊蓝应防止碰撞,对已完的保温墙面,其它工种作业不得损坏墙面,严禁踩踏窗口。
      3、不得在已完工的墙面上乱写乱画。
      4、保温层、抗裂层、装饰层在干燥前防止水冲、撞击、振动。
      5、施工队长严格对施工范围的工人,监督检查在班前做好成品保护教育。
