    堆土填充用挤塑板

      一、材料的选择:
      材料的基本属性必须为容重小、抗压强度大、吸水率小,以及铺贴方便,易于控制铺设密实度等要求,并考虑分层铺设的技术要求。对材料的质量要求较高。

      二、勤达挤塑板的性能指标。
      勤达挤塑板具体有抗压强度大(最大承压强度可达到50吨每平方米),吸水率低(闭孔结构材料,理论吸水率为零),材料使用寿命长(50年内主要性能指标保 持率70%以上)等特点,比较适合于绿化填土工程中的土方施工置换。并已经在沪宁高速,青藏铁路,世博工程中得到广泛应用。

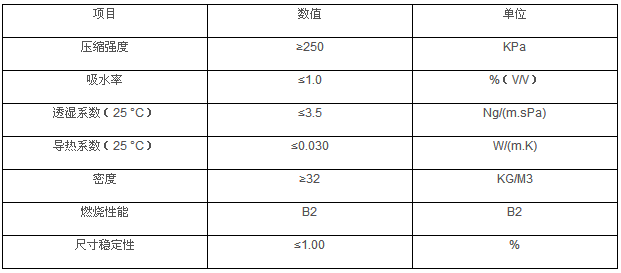

      其主要性能指标如下


      三、施工注意事项:
      1、选用材料必须符合国家标准,满足容重,抗压,吸水率等重要技术指标。
      2、如轻质材料置换土方位于地下水位以下,需考虑抗浮配重要求。
      3、要保证轻质材料换填厚度,达到最佳经济效益。又要保证上部土方造型厚度。保证绿植生长的需求。一般值土层不少于2米。
      4、要注意置换土体高层控制,材材连接方式,铺设排列方式等。
      5、挤塑板可根据施工需要切割,但切割后面积不得小于0.3平方米。单边长度不小于0.5米。
      6、为保证造型的稳定性,板材之间应错缝堆叠。

      四、施工技术流程:
      1、根据堆型高度、勤达XPS板置换高度开挖土方。确定土方挖底。
      2、 挤塑板铺设前先进行混凝土垫层施工,100mm厚c20 混凝土。 底部碎石垫层100mm作为滤水措施。垫层浇捣时,在各相邻分区间、标高变化明显处、大面积垫层内部等部位留设10m分仓缝 。 保证整体XPS安放后内部排水使用。
      3、根据区域走向制订控制轴线。
      4、沿轴线方向逐层铺设勤达XPS板。(具体铺设造型根据施工设计)
      5、铺设完成后,可在板材上面直接覆土。可以加盖一层无纺布保护层。

      五、勤达挤塑板替代大面积土方使用,具体大幅减小地面荷载,加快施工进度,降低施工成本等优点。优质的,与建筑同寿命XPS的使用,可以显著提高建筑整体质量。
